Start plaatsen blokken binnenmuren

Afgelopen weekend weer goed kunnen werken. Lees: meer gedaan dan gepland ...

Vrijdag nog kimblokken gemetst van de muren van de trap & de achtergevel. Zaterdag & maandag begonnen met het plaatsen van de waterkering en de eerste blokken van de binnenmuren:
  • RECHTER gevel --> 4 lagen
  • Voorgevel --> 1 laag
  • Voorste gedeelte LINKER gevel --> 3 lagen
  • LINKER muur trappenhal --> 3 lagen
  • RECHTER muur trappenhal --> 1 laag
We beperken de hoogte van de muren nu tot 4 lagen, boven de waterkering, aangezien de winter voor de deur staat. We weten immers niet goed wat het weer gaat geven. We zullen de muren verder optrekken naargelang het weer dit ons toelaat ...

Door het plaatsen van de 4 lagen blokken kunnen we de profielen weldra verwijderen. Later wanneer we verder de muren zullen optrekken, kunnen we deze vastklemmen tegen de blokken die nu geplaatst werden.

Een foto-reportage ...

Start metsen kimblok

Afgelopen vrijdag zijn we begonnen met het metsen van het kimblok. Dit is de eerste blok van de binnenmuur ... Deze steen moet ook isolerend zijn zodat de isolatieschil niet wordt doorbroken. Wij hebben gekozen voor het Lamdabloc van Ploegsteert.

Een foto reportage ...

Afgelopen weken

Al een tijdje geleden dat we nog het een en ander gepost hebben. Inmiddels is het branden van de bitumen afgelopen. Na het branden van de bitumen hebben we het hoogste punt bepaalt. Een uurtje later heeft onze bouwleverancier de "eerste" lading blokken geleverd voor het metsen/verlijmen van de binnenmuren van het gelijkvloers en - een deel - van het verdiep.

Wij bouwen volgens de nieuwste methode. Eerst de binnenmuren, dan de isolatien en buitenmuren.

Een fotoreportage ...



Start branden waterkering

Afgelopen weekend zijn we gestart met het branden van de waterkeringslaag. Eén van de belangrijkste lagen van je woning waar spijtig genoeg niet voldoende aandacht aan wordt besteed door aannemers.

Kelder: Betonplaat ontkist.

Zaterdag de hele dag bezig geweest met het ontkisten van de betonplaat & het opruimen van het hout.

Cindy heeft eveneens de kelder gepoetst! We hadden plastiek op de keldervloer gelegd om te voorkomen dat cement en andere vuiligheid op de gepolierde vloerplaat zou hechten. Deze hebben we verwijderd en opgeruimd.

Na een vruchtbare dag zijn we klaar voor de volgende stap: bitumen branden voor de waterkering.

Kelder: Beton gestort

Vandaag hebben we beton gestort op de welfsels van onze kelder. Een dikke merci aan mijn broertje Johny voor de extra hand hulp!

Enkele foto's ... Op de laatste foto zie je ook PUR/PIR platen ingestort op de plaats van de technische koker. Enkel de gaten boren die nodig zijn voor de leidingen en klaar.

Betonnetten geplaatst

Afgelopen zaterdag & zondag de betonnetten geplaatst. Op de tweede foto zie je ook de pur/pir plaaten liggen (20cm dik) die we instorten op de plaats waar de technische koker komt.

Om te voorkomen dat de beton tijdens het storten langs de grotere spelten de kelder binnen "stroomt" hebben we met wat mortel enkele naden gedicht.

Bekisting technische koker klaar

Eveneens afgelopen vrijdag de bekisting van de technische koker gemaakt.

Met behulp van betontriplex zal de onderkant van de vloerplaat glad zijn, zoals de welfsels. Om de druk van de beton op te vangen werden de platen op 2 balken gelegd waarvan één opgespannen tot tegen de welfsels.

Bekisting keldertrap klaar

Afgelopen vrijdag de bekisting van de keldertrap gemaakt. Een pak méér werk dan ingeschat.

Enkele foto's ... Op de eerste foto's zie je duidelijk de "draagstructuur" waarop de feitelijk bekisting rust.

Randbekisting vloerplaat klaar

Afgelopen vrijdag eveneens begonnen met het maken van de randbekisting van de vloerplaat. Deze was zaterdagavond klaar onder het alziend oog van onze jongste dochter. Wel moeten we erbij vermeldden dat afgelopen weekend we al héél wat voorbereidend werk hadden geleverd door de bekistingspanelen al te maken zodat we ze maar hoefden te plaatsen.

Nu nog de bekisting van de keldertrap & de technische koker. Tevens nog op enkele plaatsen de nodige planken voorzien om te voorkomen dat beton tijdens het gieten via spleten de kelder binnenstroomt.

Ten slotte zijn we alvast begonnen met de wapening te leggen voor de druklaag ...

Een foto reportage ...

Welfsels gelegd

Afgelopen vrijdag hebben we de welfsels gelegd. Hierbij hebben we hulp gekregen van onze neefjes Dennis & Timmy. Een dikke merci gasten om ons uit de nood te helpen!!! Normaal zou een ander neefje helpen ... Glenn. Echter heeft hij een ongelukje gehad waardoor hij nu met zijn hand in de gips ligt. Spoedig herstel makker!

Eén ding hebben we afgelopen vrijdag wel geleerd. Bij het leggen van welfsels dien je wel minstens met 3 man zijn. Eén voor het vasthaken van de te leggen welfsel en twee voor het leggen van de welfsel.

Een foto reportage ...

Binnenmuren kelder klaar

Afgelopen donderdag en vrijdag hebben we de laatste muur gemetst van onze kelder. De welfsels mogen komen!

Start laatste binnenmuur kelder

Afgelopen vrijdag begonnen met de laatste binnenmuur van de kelder.

De eerste tegenslag op de bouw! Zoals je op de foto kunt zien heb ik één zijde van de muur niet volledig kunnen metsen ... dit omdat we met een klein lekje zitten in de gegoten kelder dat eerst moet opgelost worden.

Tevens was er een probleem met de profielen van de deur opening. De profielen zijn via een plank onderaan met elkaar verbonden zodat de gewenste afstand onderaan niet kan wijzigen.

Bij het verwijderen van de profielen bij de muur van de keldertrap was één van de profielen los gekomen ... en daar hadden we niet meer aan gedacht! Dan kun je maar één ding doen: profielen losmaken, corrigeren en opnieuw waterpas stellen.

Muren keldertrap klaar

Afgelopen donderdag de laatste muur van de keldertrap afgewerkt. Met de hulp van mijn ouder broertje de betonlatei op zijn plaats gelegd waarna ik verder kon met metsen.

2de muur keldertrap voor de helft klaar

Zaterdag op tijd opgestaan om te werken aan de 2de muur van de keldertrap. 's middags toen we naar huis gingen was deze voor de helft gemetst. Op de 3de foto zie je de nodige versteviging die we om de 2 lagen tussen de blokken plaatsen: 2 ijzere staven van 8 diameter.

1ste muur keldertrap klaar

Afgelopen vrijdag, hebben we de 1ste muur van de keldertrap afgewerkt, de profielen & blokken klaargezet voor de 2de muur van de keldertrap.

1ste muur keldertrap bijna klaar

Donderdag ochtend, nadat de muur van de technische ruimte was afgewerkt, zijn we begonnen met de 1ste muur van de keldertrap. 's Avonds waren de eerste blokken van de 5de laag reeds gemetst.

Muur technische ruimte klaar

Onder streng toezicht, werd afgelopen woensdag en donderdag, de muur van de technische ruimte afgewerkt.

Woensdag avond, rustte de betonleton over de deuropening en waren de eerste blokken van de laatste laag gemetst. Donderdagochtend, was de laatste laag afgewerkt: de doorvoeren voor de riolering waren ingemetst.

Grond aangevuld

Onder het motto 'Op de dag vind je de job van je leven' .... hebben we afgelopen vrijdag en zaterdag de grond rondom de kelder aangevuld.

Door de vele regen van de afgelopen weken, hadden we al diverse grondverzakkingen gehad waardoor het te gevaarlijk werd om aan de rand van de bouwput te komen. Zelfs de bomen aan de straat zijde waren de bouwput ingestort. Vrijdag avond waren deze weer gepland.

We hebben een bobcat met rubsbanden gehuurd ... leuk speelgoed :-). Eén volle bak van de bobcat = 4 kruiwagens ...

Pomp put zuiver gemaakt

Mijn lieve schat heeft zich bezig gehouden met het zuiver maken van de pomp put.

In de pomp put was behoorlijk wat vuiligheid gekomen (klei, bladeren, ...). Héél wat emmers vuiligheid en water zijn er nog uit de put gehaald ... nu kan onze vuilwaterpomp ten minste op de betonnen bodem van de put staan.

Start metsen muur technische ruimte

Op donderdag 3/7 en vrijdag 4/7 heb ik bouwverlof genomen om te kunnen metsen. Op dag 1 heb ik 4 lagen blokken gemetst, dag 2 nog eens 4 lagen. Omdat ze onweer hadden gegeven en het in de namiddag een hele tijd behoorlijk bewolkt was, zijn we toen eerder gestopt ... anders had ik 6 lagen kunnen metsen.

Voorbereiding metsen

Op maandag 30/6 (= verplichte dag verlof omwille staking spoowegen) hebben we voorbereidende werken uitgevoerd zodat we de volgende werkdag konden starten met metsen: hout halen, hout verzagen voor het stellen van profielen, profielen waterpas plaatsen, blokken slijpen, ...

Aansluiting water

Tevens werd op vrijdag 27/6 het water aangesloten. Afspraak 7:30u 's morgens ... om uiteindelijk om 12:30u op afspraak te zijn.


Levering bouwmaterialen

Op vrijdag 27/6 werden de eerste bouwmaterialen geleverd. Onze bouwlift werd met behulp van de kraan op de vrachtwagen in de kelder geplaatst. Hierdoor kunnen we gemakkelijker materiaal of een kruiwagen mortel naar de kelder brengen.

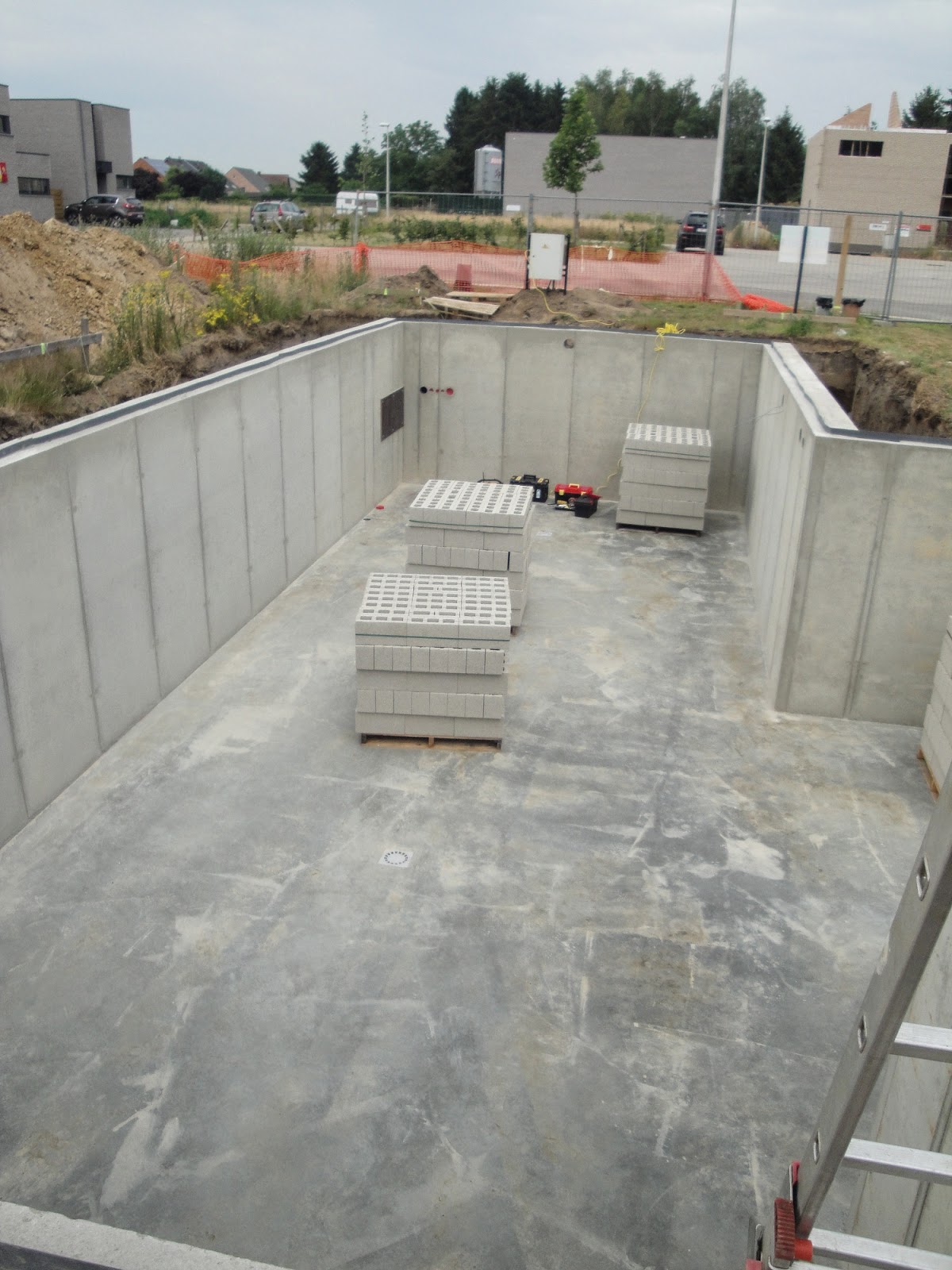

Kelder ontkist

Een 2-tal weken geleden dat we nog berichten hebben gepost. Vandaag een update!

Op maandag 23/6 werden de laatste elementen van de systeembekisting verwijderd alsook de doorvoeren waterdicht afgewerkt. Op de foto's zie je de diverse doorvoeren voor verluchting, riolering, af- en aanvoer regenwater en uiteraard de energiesteen.
